6766澳门娱乐官网联合网站直营平台

新闻中心

/ NEWS当前位置: 首页 > 新闻中心 > 社会责任

非常时期 非常速度——广西路桥集团建设广西版“小汤山”医院配套道路纪实

发布时间:2020-03-03浏览:7282次作者:韦忠继 陈锋来源:广西路桥集团

    新冠肺炎疫情发生以来,作为自治区级专门收治新型冠状病毒感染的肺炎患者定点医院,被称作广西版“小汤山医院”的自治区人民医院邕武医院扩建工程牵动着全区各界的心。该改扩建工程分两部分:一部分为参照“小汤山医院模式”,建设临时负压隔离病房,提供96张病床;第二部分为建设永久性院区“平战结合”负压病房,提供200张病床。疫情防控后备应急医院是提高医疗救治能力的关键,对打赢疫情防控阻击战具有十分重要的意义。

    招之即来

    应急医院项目时间紧、任务重、复杂程度高,为在规定时间内完成邕武医院“平战结合”负压病房项目施工任务,2020年2月22日上午11点,南宁市政府组织召开自治区人民医院邕武医院“平战结合”负压病房楼项目协调会,提出让北投集团直属企业广西路桥集团,发挥自身专业优势,以捐建形式加入到应急医院配套项目建设中。根据要求,广西路桥集团负责的是“平战结合”负压病房楼唯一永久出入道路,位于自治区人民医院邕武医院西南侧,长度156m,红线宽度12m,为城市支路等级,设计速度20km/h。工程内容包括土方、排水、路面、照明、绿化、路缘石人行道及附属工程,工期为7天。

    大事难事看担当,危难时刻显本色。接到援建任务后,广西路桥集团迅速启动项目建设,第一时间统筹协调项目管理人员和劳务作业人员进场作业。一时间,年轻的项目管理员将年幼的孩子交给父母,告诉他们:爸爸妈妈要去给生病的人建医院,就匆匆奔赴现场;“铁娘子”们也来了,她们说巾帼不让须眉,我们也要冲锋在前!但特殊时期,寻找劳务作业人员就没那么容易,要么工人尚未返邕,要么不愿意到这个特殊的工作环境工作,工人不进场,机械设备就无法转运。一筹莫展之时,集团公司南宁心圩江项目传来好消息,前期返回南宁的工人已在酒店观察隔离满14天,可以先参加本次援建任务;但不乐观的是工人知道此次建设任务为新型冠状病毒感染者定点隔离医院配套公路后都不愿意参加。为解决工人进场问题,项目经理叶俊豪到酒店向工人做解释工作,详细说明进场施工公司采取的防护措施,疏解工人心理负担,但工人依然犹豫、担忧。此时,叶经理了解到工人中有一位是党员并当过兵。“也许可以从这里打开突破口”于是,叶经理专门找这位党员工人进行沟通。让叶经理没想到的是,经过简单交流,这位党员工人就明白了此次援建的重大意义,率先站出来带领自己负责的班组进场,其他班组长看到有人带头进场施工,心里之前的疑虑也随之打消,陆续举手附议,加入到疫情防控阻击战中。

     最终,35名劳务作业人员,26台机械设备按规定时间进入施工作业点,为捐建工程按时完工打下坚实基础。

    来之能战

    面临着建设标准要求高、施工程序烦琐、设备材料需外调、疫情防控压力大等一系列难题。七天建成,时间紧迫;责任重大,唯干为先!进场当晚,项目总工黄远亮便与设计公司对接并制定出具体的设计以及施工方案。对于特殊的工作环境,项目经理叶俊豪意识到必须做到疫情防控及施工生产“两手抓、两手都要硬”,防控机制、员工排查、施工物资调度、内部管理、清洁消毒、健康教育任何一个环节出问题,都会造成不可挽回的损失。为此,他要求项目全面落实建筑工地管理“十严格”的各项措施,在施工生产上则采用24小时连续性施工抢进度,项目副经理韦苏斌全程跟踪组织生产,指导班组进行施工作业,同时安排专职安全员现场24小时巡逻值班,保证工人安全,在全体人员的共同努力下,进场作业第一天,路基作业队伍就通宵完成了1800m3的弃土搬运。

    兵马未至粮草先行。道路施工原材料供应是关键,面对项目路基路面建设材料及工程服务类行业尚未复工等困难,集团公司利用片区化管理优势,调用南宁市心圩江项目原有片石、碎石材料、龙岗预先预制的路缘石和亭江路项目的透水砖等施工材料。但这些还不足以满足施工需要,施工生产所需的雨污水管、混凝土、沥青材料等一时还没着落。得知情况后,项目经理蒋洪松、叶俊豪亲自与周边材料供应商进行协商,并协调相关部门给予特事特办,保证在每一个施工工序前相应物资已进场备用,解决巧妇难为无米之炊的难题。项目材料员蒋顺娇则根据场地小,材料堆放不易的实情,全力做好材料进场后的全程跟踪,对每项物料进场时间精确到小时,确保材料进场就能及时用于工程施工,避免材料堆放占用施工作业面,影响施工进度。

    在做好材料调度的同时,蒋顺娇还兼职做现场疫情防控工作。“请先测量体温,佩戴好安全帽和反光背心,做好登记后再进入施工现场。”施工场入口,蒋顺娇不间断轮回提示。

    “在这特殊的工作环境工作,你害怕吗?”“说不怕那是假的,但我是党员,关键时期就要冲到第一线。何况抗击疫情形势也不允许我后退。”面对笔者提问,蒋顺娇坦然笑着说。

    工期紧,如何保证工程质量?施工工序是关键,施工组织科学,工序编排合理,工程质量就有保证,但在这1800㎡的作业区域里,工地现场作业人数最高峰达100多人,挖掘机、铲车、压路机、平地机、摊铺机、水车以及运输车共41台套,加上施工现场存在的多变性,要进行科学的施工组织,制定合理的工序编排绝非易事。项目总工黄远亮作为技术及质量负责人,同时也是该项目青年突击队队长,面对严峻的形势,他根据自身市政施工的经验,第一时间制定出严谨、科学的施工方案,并现场抽调最优干将组成质量巡检小组,昼夜不停,紧盯现场质量管控工作;制定质量监督排班表,落实到人、到天、到时间段,确保高标准建设。工地就是战场,榜样就是力量。在他的带领下,其他青年突击队队员也干劲十足,在工程建设最前线冲锋陷阵,书写了新时代工程建设的风采。

    战之必胜

    在广西路桥集团全力支持及项目建设全体员工的努力下,他们向政府、人民群众交出了一份靓丽的成绩单:

    2月22日设备进场,立即开展土方施工,当晚完成了1800m3的弃土搬运;

    2月23日正式开工,作业人员35人,挖掘机、运输车等机械设备26台套同步进行施工;

    2月24日完成碎石垫层;

    2月25日完成雨水管道安装;

    2月26日完成水泥稳定碎石基层,人行道路缘石安装;

    2月27日完成沥青路面摊铺、排水工程;

    2月28日完成绿化工程;

    2月29日完成人行道工程,至此项目完工交付使用。

    7天在时间的长河里只是短短的一瞬间。然而2020年2月的7天,对于项目全体建设者来说是他们不畏艰难困苦战天斗地轰轰烈烈的7天7夜!传递的是同舟共济共克时艰的坚定信心,诠释的是抗疫防控特殊时期的家国情怀

    (通讯员:韦忠继、陈锋)

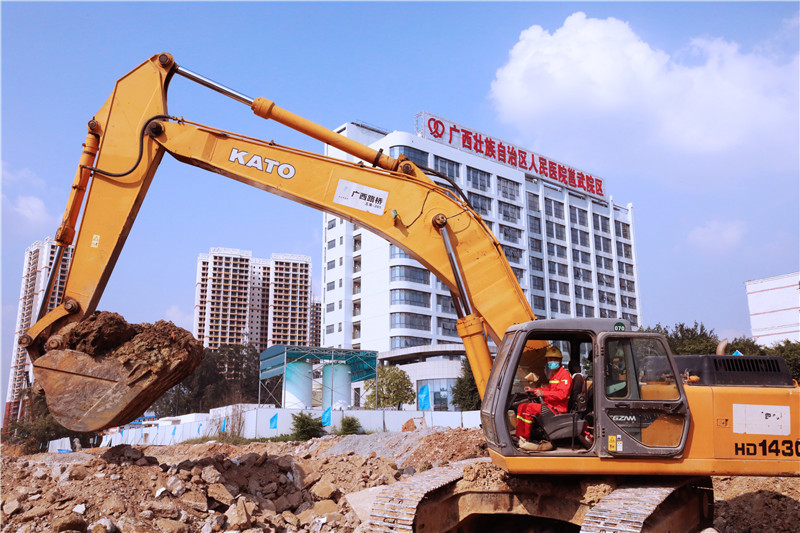

图一:2020年2月23日,挖掘机在进行埋设雨水管道施工

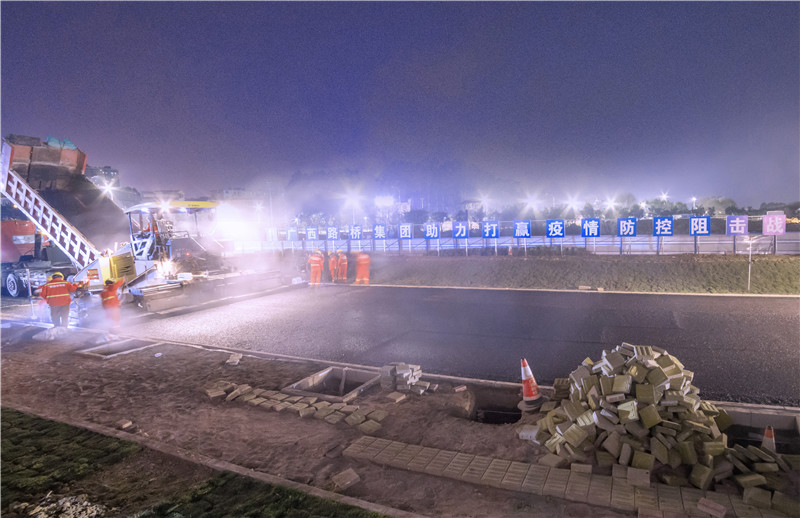

图二:2020年2月27日晚,进入沥青施工阶段

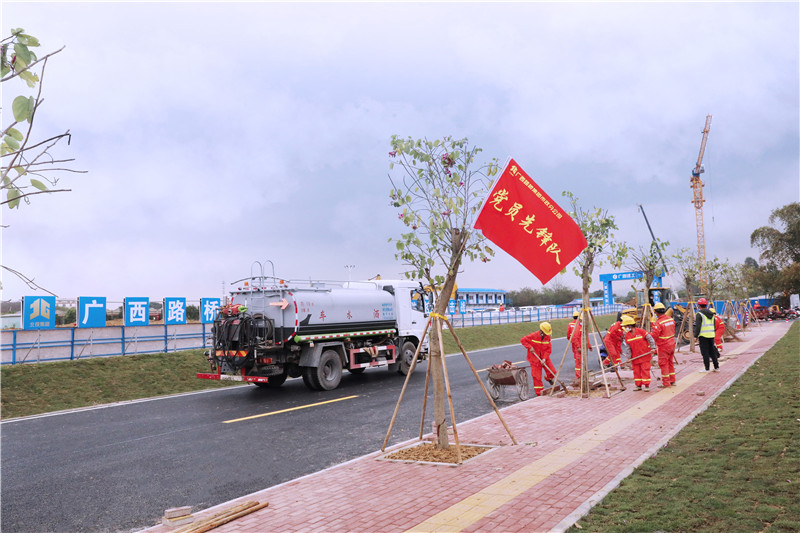

图三:2020年2月29日,项目即将完工,鲜艳的党旗在工地上迎风飘扬

图四:2020年2月23-29日,7天的战斗圆满收官,项目参建人员集体合影留念

图五:捐建完工后的配套道路

扫一扫,关注微信号

地址:南京市建邺区庐山路158号嘉业国际城03幢1001室   邮编:897646   传真:3246
IPC备案号:苏ICP备20039711号-1
copyright©2007-2019 广西北部湾6766澳门娱乐官网联合网站直营平台有限公司 版权所有
桂公网安备 45010302001573号

XML 地图
